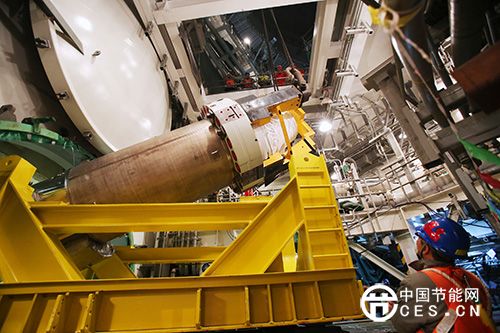

1月9日20點10分,三門核電1號機組第二臺主泵(SN4)順利吊裝就位,至此1號機組首批到場的2臺主泵全部進入蒸汽發生器腔室,開始后續主泵安裝作業。
首批兩臺主泵順利吊裝進入腔室,僅僅是主泵安裝的第一部分,后續還有主泵頂升、螺栓拉伸、焊接、熱交換器安裝等工序作業。通過此次主泵翻轉、吊裝,三門核電主泵安裝團隊克服了吊具設計不匹配等一系列困難,磨合了多家單位的團隊合作,現場各方主泵安裝團隊形成合力,為后續的安裝工作打下了良好基礎。
