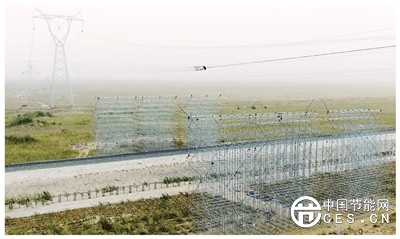

圖為7月12日,民豐—且末—若羌750千伏輸變電工程開展導線架設作業。 馬元/攝
7月13日,在距離新疆維吾爾自治區民豐縣城約70公里的薩勒吾則克鄉,隨著最后一相導線順利跨越和若鐵路、國道315并抵達188號鐵塔,和田—民豐—且末—若羌750千伏輸變電工程實現全線貫通,標志著我國最大的750千伏超高壓環網工程——新疆環塔里木盆地750千伏輸變電工程,歷經15年建設正式“合龍”。
據了解,新疆環塔里木盆地750千伏輸變電工程由9項750千伏輸變電工程分階段施工完成,包括巴州750千伏變電站工程、巴州—庫車一二回、庫車—阿克蘇—巴楚一二回、巴楚—莎車—和田、莎車—和田二回、和田—民豐—且末—若羌、巴州—鐵干里克—若羌等,共建有變電站9座、開關站1座。工程單線路徑長2674千米,環線長度達4197千米,相當于喀什到上海的直線距離。
作為工程起點,巴州750千伏變電站于2010年3月開工;2012年6月啟動的巴州—庫車750千伏輸變電工程,是環網中首個建成的單體項目。整個工程圍繞塔里木盆地形成環形電網,環內面積達53萬平方公里,建成后將覆蓋南疆五地州106萬平方公里區域,成為全國最大的750千伏輸電環網。
建設難度堪稱“天塹”
作為國家“十四五”電力發展規劃重點工程及新疆電網“內供七環網”核心組成部分,最后收官的和田—民豐—且末—若羌750千伏輸變電工程動態投資47.36億元。該工程新建民豐、且末2座750千伏變電站,擴建和田、若羌2座變電站,架設750千伏線路900千米、鐵塔1891基,創下全國沙漠路徑最長、單程線路最長超高壓工程,以及新疆“十四五”期間一次性建設規模最大超高壓輸變電工程等紀錄。
這項工程的建設難度堪稱“天塹”,線路幾乎沿塔克拉瑪干沙漠展開,施工需攻克諸多沙漠難題。15年間,數萬名電網建設者在5000多個日夜里與沙海搏斗,書寫著“沙退人進”的奇跡。
其間,工程建設者破解多項沙漠施工難題——針對沙漠流動性大、風力強導致鐵塔基坑易塌方的問題,推出“快速開挖、快速準備、快速澆筑”的“三快”施工法;在巴楚—莎車750千伏線路工程中,國內首次應用穿心裝配式基礎組裝,確保鐵塔穩固;采取邊推沙、邊鋪土工布與土渣石,配合碾壓灑水的方式“全線修路”,解決施工車輛通行及物資運輸難題。
建設過程中,施工團隊因地制宜應用新技術、新工藝——在疆內超高壓工程中首次試點螺旋錨基礎施工,三天即可完成鐵塔基礎作業,實現“零開挖、零棄土、零擾動、零澆筑、零養護”;通過增加支墊沙袋高度、用彩旗標識、鋪彩條布等方式,防止塔材丟失或被沙丘掩埋,同時在導線展放的地錨區域加墊隔板并放置沙袋,增強抗拔性能,保障受力安全;采用“無人機+集控智能可視化張牽”新型放線技術,由無人機替代人工架設初級導引繩,在張力場、牽引場設遠程集中操控臺,鐵塔安裝監控裝置,實現多設備集中操控和風險點全程可視化監控,降低作業風險。
工程還攻克昆侖山山脈施工難題——針對19公里海拔1800—2500米的山地線路,用索道運輸解決近3000噸塔材運輸問題;通過優化放線場(由36場增至38場)、增加設備與人員等方式保障施工。工程全線跨越多達51處(高速、鐵路、國道、河道等),施工中利用無人機航拍勘察、實時視頻監控、智能可視化牽張?jiān)O(shè)備等,采取多種封網方式,確??缭阶鳂I(yè)安全高效。
多個層面發揮積極作用
據了解,新疆環塔里木盆地750千伏輸變電工程的投運,將在多個層面產生積極且深遠影響。
在惠及民生層面,該工程將進一步加強新疆與內地能源聯系,保障電力穩定供應,對維護社會穩定、促進民族團結、保障國家能源安全意義重大。工程預計帶動產業投資超283億元,提供就業崗位超8000個,助力新疆社會穩定和長治久安。
在經濟發展層面,工程將支撐南疆產業升級與高質量發展,滿足今年南疆五地州超1400萬千瓦最大用電負荷,為若羌、且末等地礦產開發、新能源產業及鄉村振興提供電力支持;推動塔里木盆地煤電油氣風光儲資源開發,增強電網穩定性,加速能源優勢向經濟優勢轉化。
在能源轉型層面,工程將助力南疆新型電力系統建設。目前,南疆清潔能源占總裝機比重超66%,工程投運后將新增800萬千瓦新能源接納能力,緩解風電光伏基地接網瓶頸,保障且末、若羌等地光伏治沙項目并網,推動能源結構清潔低碳轉型,服務“雙碳”目標;優化南疆主網架,推動新疆形成“北接南延、西連東送”的750千伏樞紐型電網格局,帶動5000萬千瓦新能源發展,使最大供電能力提升80萬—100萬千瓦。
在電網格局層面,工程加速新疆電網形成“內供七環網、外送五通道”主網架,打通內部供電“最后一公里”,串聯外送通道“主動脈”;支撐南疆大型風電光伏基地發展,滿足中遠期用電需求,助力打造環塔里木千萬千瓦級清潔能源供應保障區;推動新疆與青海大電網互聯互通,提升綠色能源外送能力,服務全國電力保供大局。
在生態保護方面,工程針對沿線廣泛分布的胡楊林,通過挪動塔位、微調線路、增高鐵塔等措施保障其生長;工程結束后將鋪設48萬平方米草方格固沙,減緩沙丘流動。同時,帶動周邊新能源及光伏治沙工程,以光伏陣列作為風沙屏障,降低風速、減少風蝕,用新能源綠洲鎖住黃沙。
截至目前,新疆已建成750千伏變電站32座(總變電容量9350萬千伏安)、線路97條(總長12337千米),形成“內供五環網、外送五通道”主網架。按照規劃,“十四五”末將實現“內供七環網、外送五通道”格局,為新疆能源優勢轉換提供強勁動力。
