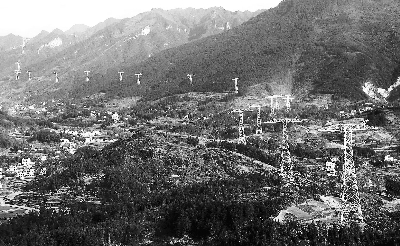

向加壩—上海±800kV特高壓直流輸電線路示范工程西起四川省宜賓市向家壩復龍換流站,東至上海市南匯換流站,采用±800kV直流輸電方案,輸電距離約1916.5km,直流額定電流4000A,輸電能力為6400MW。途經四川、重慶、湖南、湖北、安徽、浙江、江蘇、上海等省市。河南送變電建設公司承建的標段起自湖北省黃石市陽新縣浮屠鎮下秦村八組轉角耐張塔HB249號塔,止于黃岡市黃梅縣停前鎮童寨村直線塔h451號塔,線路長度為108.78km,共有鐵塔215基。途徑湖北省黃石市陽新縣、黃岡市的武穴市、蘄春縣、黃梅縣,是湖北境內首家開工的線路工程,于2007年4月26日核準,2010年7月8日投入運行。工程在±500kV超高壓直流輸電工程的基礎上,在世界范圍內率先實現了直流輸電電壓和電流的雙提升,輸電容量和送電距離的雙突破,它的成功建設和投入運行,標志著國家電網全面進入特高壓交直流混合電網時代。

截至2009年4月24日,奉賢換流站主控樓、備班樓、備品備件庫已經進入裝修階段,極1低端閥廳、極2低端閥廳防火墻施工完成,鋼結構、屋面板施工完成,墻面板施工進入尾聲;極1高端閥廳防火墻施工完成,鋼結構安裝完成,外墻面板安裝結束;主接地網制作完成18km;極2高端閥廳防火墻完成90% ;極1換流變及軌道基礎完成90%;極2換流變及軌道基礎完成80%。500kVGIS廠房、交流場,交流濾波器場、繼電器室、站用電室交付安裝,已安裝10組并聯電容器組及交流濾波器電容器組、GIS設備安裝完成2串、電纜支橋架安裝完成50%、母線安裝完成11跨、CVT安裝8組、避雷器安裝78臺;支柱絕緣子完成安裝60支、保護盤柜就位66面。
復龍換流站主接地網安裝完成11.8km;1號備品備件庫結構、2號備品備件庫外墻裝飾全部完成;500kV交流區GIS室、戶外電纜溝土建施工正在收尾;換流區4個高低端閥廳屋面彩鋼板已安裝完成,低端閥廳、極1高端閥廳地面基層完成, 極1換流變軌道基礎施工全部完成;51、52繼電器室、生活水泵房結構完成;備班樓空調系統安裝及主、輔控樓墻面彩板安裝完成90%。東西兩側交流濾波器場支架組立基本結束,西側濾波器場完成2 組濾波器組電容器塔安裝。
2009年6月27日,向家壩-上海特高壓直流示范工程奉賢站第二臺400千伏換流變壓一次性通過全部出廠試驗,局放等多項關鍵技術指標優于合同要求,前期國家電網公司督促整改措施效果明顯,標志著奉賢站換流變壓器由首臺設備研制階段進入批量生產階段,拉開大規模出廠、運輸、安裝和調試的序幕,為實現公司黨組確定的工程第一階段建設目標奠定了堅實基礎。
在設備研制過程中,國家電網公司精心組織、周密籌劃,以提升換流變壓器整個產業鏈的國產化水平,逐步降低對國外廠商的依存度為目標,強力介入換流變壓器研制,全方位管控,深入實施國產換位導線等關鍵元部件延伸監造,全面提升了國產元部件的設計、制造工藝和質量控制水平,首次成功實現了國產換位導線在特高壓直流換流變壓器上的無障礙應用,標志著換位導線等國產元部件的質量已達到國際先進水平,完全能夠替代同類進口產品,在推動國產換流變壓器產業升級的道路上邁出了堅實的一步。
向家壩-上海±800kV特高壓直流輸電示范工程是我國自主研發、自主設計和自主建設的,世界上電壓等級最高、輸送容量最大、送電距離最遠、技術水平最先進的直流輸電工程,是我國能源領域取得的世界級創新成果,代表了當今世界高壓直流輸電技術的最高水平。
2009年11月13日上午,國家電網公司向家壩至上海±800千伏特高壓直流輸電示范工程線路全線貫通儀式在四川宜賓舉行。據悉,該工程是當時在建的世界上電壓等級最高、輸送容量最大、送電距離最遠、技術水平最先進的直流輸電工程,其多項創新直流輸電技術處于世界領先水平。
據了解,向上線工程承擔著將西南清潔水電大規模輸送到負荷中心的任務,將滿足金沙江下游向家壩、溪洛渡以及雅礱江流域階梯等水電站電力外送需要。該工程的建成投運,將西部水電資源優勢轉化為經濟優勢,對保障國家能源安全,實現更大范圍內的資源優化配置,促進節能減排政策的實施和低碳經濟的發展有重要意義。
2013年6月18日,國家電網公司進行向家壩-上海特高壓直流704萬千瓦過負荷試驗,送電640萬千瓦運行4小時,送電704萬千瓦運行2小時,創下世界輸電功率新紀錄。向家壩-上海±800千伏特高壓直流輸電工程,西起我省向家壩復龍換流站,東止上海市奉賢換流站,于2010年7月8日正式投運,額定輸送功率640萬千瓦。
特高壓直流輸電示范工程投運后,每年向上海輸送320億千瓦時的清潔電能,最大輸送功率約占上海高峰負荷的1/3,可節省原煤1500萬噸,減排二氧化碳超過3000萬噸。工程的成功建設系統驗證了特高壓直流輸電的技術可行性、設備可靠性、系統安全性和環境友好性,是國家電網公司繼特高壓交流試驗示范工程成功投產后的又一重大成果。

復龍換流站主接地網安裝完成11.8km;1號備品備件庫結構、2號備品備件庫外墻裝飾全部完成;500kV交流區GIS室、戶外電纜溝土建施工正在收尾;換流區4個高低端閥廳屋面彩鋼板已安裝完成,低端閥廳、極1高端閥廳地面基層完成, 極1換流變軌道基礎施工全部完成;51、52繼電器室、生活水泵房結構完成;備班樓空調系統安裝及主、輔控樓墻面彩板安裝完成90%。東西兩側交流濾波器場支架組立基本結束,西側濾波器場完成2 組濾波器組電容器塔安裝。
2009年6月27日,向家壩-上海特高壓直流示范工程奉賢站第二臺400千伏換流變壓一次性通過全部出廠試驗,局放等多項關鍵技術指標優于合同要求,前期國家電網公司督促整改措施效果明顯,標志著奉賢站換流變壓器由首臺設備研制階段進入批量生產階段,拉開大規模出廠、運輸、安裝和調試的序幕,為實現公司黨組確定的工程第一階段建設目標奠定了堅實基礎。
在設備研制過程中,國家電網公司精心組織、周密籌劃,以提升換流變壓器整個產業鏈的國產化水平,逐步降低對國外廠商的依存度為目標,強力介入換流變壓器研制,全方位管控,深入實施國產換位導線等關鍵元部件延伸監造,全面提升了國產元部件的設計、制造工藝和質量控制水平,首次成功實現了國產換位導線在特高壓直流換流變壓器上的無障礙應用,標志著換位導線等國產元部件的質量已達到國際先進水平,完全能夠替代同類進口產品,在推動國產換流變壓器產業升級的道路上邁出了堅實的一步。
向家壩-上海±800kV特高壓直流輸電示范工程是我國自主研發、自主設計和自主建設的,世界上電壓等級最高、輸送容量最大、送電距離最遠、技術水平最先進的直流輸電工程,是我國能源領域取得的世界級創新成果,代表了當今世界高壓直流輸電技術的最高水平。
2009年11月13日上午,國家電網公司向家壩至上海±800千伏特高壓直流輸電示范工程線路全線貫通儀式在四川宜賓舉行。據悉,該工程是當時在建的世界上電壓等級最高、輸送容量最大、送電距離最遠、技術水平最先進的直流輸電工程,其多項創新直流輸電技術處于世界領先水平。
據了解,向上線工程承擔著將西南清潔水電大規模輸送到負荷中心的任務,將滿足金沙江下游向家壩、溪洛渡以及雅礱江流域階梯等水電站電力外送需要。該工程的建成投運,將西部水電資源優勢轉化為經濟優勢,對保障國家能源安全,實現更大范圍內的資源優化配置,促進節能減排政策的實施和低碳經濟的發展有重要意義。
2013年6月18日,國家電網公司進行向家壩-上海特高壓直流704萬千瓦過負荷試驗,送電640萬千瓦運行4小時,送電704萬千瓦運行2小時,創下世界輸電功率新紀錄。向家壩-上海±800千伏特高壓直流輸電工程,西起我省向家壩復龍換流站,東止上海市奉賢換流站,于2010年7月8日正式投運,額定輸送功率640萬千瓦。
特高壓直流輸電示范工程投運后,每年向上海輸送320億千瓦時的清潔電能,最大輸送功率約占上海高峰負荷的1/3,可節省原煤1500萬噸,減排二氧化碳超過3000萬噸。工程的成功建設系統驗證了特高壓直流輸電的技術可行性、設備可靠性、系統安全性和環境友好性,是國家電網公司繼特高壓交流試驗示范工程成功投產后的又一重大成果。
