隨著山東核電1號機組主變和高廠變相關電氣保護裝置電流相位測量工作的圓滿結束和相關電氣保護全面投入,1號機組主變和高廠變正式投入運行,500kV電氣系統首次受電工作圓滿結束,“500kV電氣系統可用”重大工程節點圓滿完成。此次倒送電的所有設備均一次成功投運,受電范圍和受電規模創山東電網以及核電界一次性投運500kV系統之最。

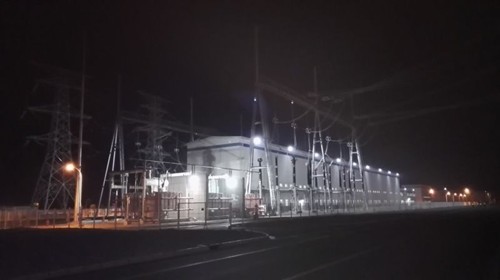

公司500kV電氣開關站,既是機組正常運行時期的送出工程,同時也是機組的優先電源,在汽輪發電機組不可用時為機組提供可靠穩定的廠用電源,保障機組廠用負載的正常運行,與220kV備用電源系統同時為機組提供兩路可靠的電網電源。山東核電500千伏輸變電工程包括海陽核電至萊陽、嶗山、大澤三個變電站六條線路,線路路徑長度375公里,途徑煙臺市轄海陽、萊陽和青島市轄即墨、平度和萊西五個縣市,于2013年4月開工建設;站內部分包括6段500KvGIS母線及兩組電抗器。

此次500kV首次受電工作主要分為兩個階段,第一階段為500kV特高壓設備沖擊階段和參數測量階段,包括6條500kV架空線、500kVGIS、兩組電抗器等高壓電氣設備的沖擊和受電,以及500kV架空線和500kVGIS母線組織負荷測量保護相位,電網公司編制了102步操作指令,公司根據指令編制了相應的操縱程序,由萊陽、嶗山、大澤三個變電站和公司共同完成;第二階段為1號機組主變和高廠變沖擊受電以及組織負荷測量相位階段,由公司自主組織完成,包括號1機組主變和高廠變的沖擊和受電,輔助變和高廠變電源的切換,以及通過組織1號機組6段中壓廠用母線所帶載的工藝負荷,進行測量#1機組主變和高廠變相關系統電流的方向。
公司高度重視1號機組500kV系統首次送電工作,積極與電網協調溝通推動進展,組織召開專題協調會解決困難,及時處理所遇到的問題;送電啟動前,公司組織相關方專門成立了1號機組500kV系統倒送電指揮部,由公司副總經理兼總工程師薛益鳴擔任總指揮,成員來自相關單位及各個部門,保障了倒送電各項工作的安全高效運轉;山東電網和公司聯合編制并發布了#1機組500kV系統首次受電組織方案、技術措施和應急預案等21份調試文件,組織了安全應急演習、急救演習、消防演習;提前完成了與電網相關合同的簽訂和電網質量監督站的驗收等工作,正是有了這些充分準備,才使得工作順利開展。
本次送電工作體現了多單位多部門多層次的協作配合能力,鍛煉了敢打硬仗、技術過硬的隊伍。公司相關部門與電網公司和參建單位緊密協作,發揚連續作戰、攻堅克難的工作作風,嚴格執行發布的調試程序和操作規程,歷時3天時間,晝夜不息,順利安全地完成了各項操作和數據測量等工作,500kV開關站、1號機組主變和高廠變正式投入運行。
